El gran problema de Cancún tiene respuesta: México está a punto de terminar uno de los puentes más largos de Latinoamérica

  • Cancún arrastra un cuello de botella en su acceso a la zona hotelera desde hace años

  • México ultima el Puente Nichupté con apertura prevista hacia finales de abril

  • La obra busca recortar trayectos y crear una alternativa en un punto clave

Javier Marquez

Editor - Tech

Si has estado en Cancún, es muy probable que hayas pasado por lo mismo: trayectos cortos que se alargan mucho más de lo esperado, especialmente cuando toca cruzar hacia la zona hotelera. La ciudad depende en gran medida de una conexión que, en horas punta o en temporada alta, se convierte en un cuello de botella difícil de evitar. Ese es el problema que las autoridades mexicanas llevan años intentando aliviar. Ahora, todo indica que la respuesta está cerca de materializarse con el Puente Vehicular Nichupté, una infraestructura que busca ofrecer una alternativa directa y reducir de forma notable los tiempos de desplazamiento.

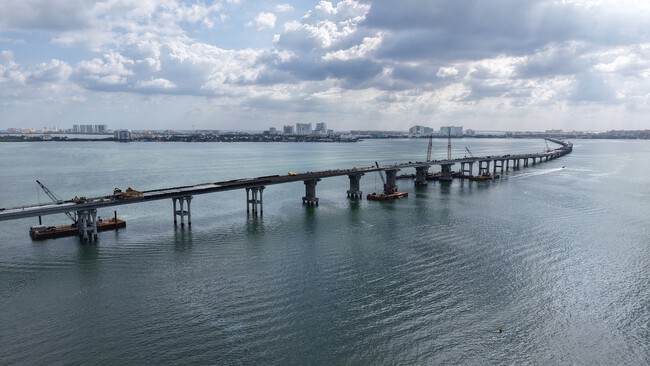

La respuesta a ese problema no es solo una promesa lejana, sino una obra que se acerca a su fase final. De acuerdo con la Secretaría de Infraestructura, Comunicaciones y Transportes (SICT), el Puente Vehicular Nichupté se encuentra en sus últimos trabajos y la previsión oficial más reciente sitúa su apertura hacia finales de abril. En este tramo final, las labores se centran en comprobar que la estructura responde como se espera, con pruebas de carga de hasta 150 toneladas y mediciones de vibración mediante acelerógrafos.

Un nuevo acceso para aliviar el cuello de botella de Cancún

Para entender el alcance de la obra conviene detenerse en sus dimensiones, que no siempre se explican con claridad. La infraestructura suma 11,2 kilómetros en total: 8,8 km corresponden al puente sobre la laguna y 2,4 km a los entronques en ambos extremos. De acuerdo con la SICT, esa es la diferencia clave entre la obra completa y el tramo que atraviesa directamente el sistema lagunar Nichupté. A ello se suman tres carriles de circulación, uno de ellos reversible, además de un arco metálico de 103 metros y una ciclovía.

Más allá de sus dimensiones, la clave está en cómo se integra en la movilidad real de la ciudad. El nuevo trazado conectará el Boulevard Luis Donaldo Colosio con el Boulevard Kukulcán, dos puntos esenciales para acceder a la zona hotelera, uno de los principales polos turísticos y de tráfico de Cancún. Esta conexión, explican los responsables, permitiría reducir los trayectos que hoy pueden alargarse hasta una hora y media a apenas unos 10 minutos, una estimación que debe entenderse como objetivo del proyecto. Además, la infraestructura está planteada como una vía alternativa en situaciones de emergencia, algo especialmente relevante en una zona expuesta a fenómenos naturales.

El alcance de la obra también se mide por a quién pretende impactar. Según datos del Gobierno de México, el puente está diseñado para beneficiar a más de 1,3 millones de habitantes de la región, además de a los más de 20 millones de turistas que visitan Cancún cada año. En cuanto al tráfico esperado, las cifras oficiales no han sido del todo uniformes: en noviembre de 2025 la SICT habló de un tránsito diario promedio anual de 12.612 vehículos, mientras que en enero de 2026 elevó esa previsión a 20 mil. A esto se suma su impacto durante la construcción, con alrededor de 51 mil empleos directos e indirectos generados, de acuerdo con la propia secretaría.

Pero no todo se reduce a movilidad y tiempos de traslado. El paso del puente por el sistema lagunar Nichupté introduce una variable delicada, la del impacto sobre un entorno ecológico sensible. La Secretaría de Infraestructura, Comunicaciones y Transportes sostiene que el proyecto se ha desarrollado bajo 10 programas y 25 subprogramas ambientales enfocados en mitigar ese efecto. En ese marco se han restaurado 306 hectáreas de manglar, rehabilitado 118 hectáreas de pastos marinos y reubicado más de 2.100 ejemplares de fauna, además del rescate de vegetación nativa.

Cancún lleva años conviviendo con una limitación evidente en su movilidad, especialmente en el acceso a su zona más turística, y esa presión no ha hecho más que crecer con el tiempo. El Puente Vehicular Nichupté se plantea como una de las respuestas más ambiciosas a ese problema, tanto por su escala como por el papel que aspira a desempeñar en el día a día de la ciudad. Con la obra en su fase final y una apertura prevista hacia finales de abril según la comunicación oficial más reciente, pronto se podrá comprobar hasta qué punto cumple con las expectativas que han acompañado al proyecto desde su planteamiento.

Imágenes | Secretaría de Infraestructura, Comunicaciones y Transportes / Centro SICT Quintana Roo
